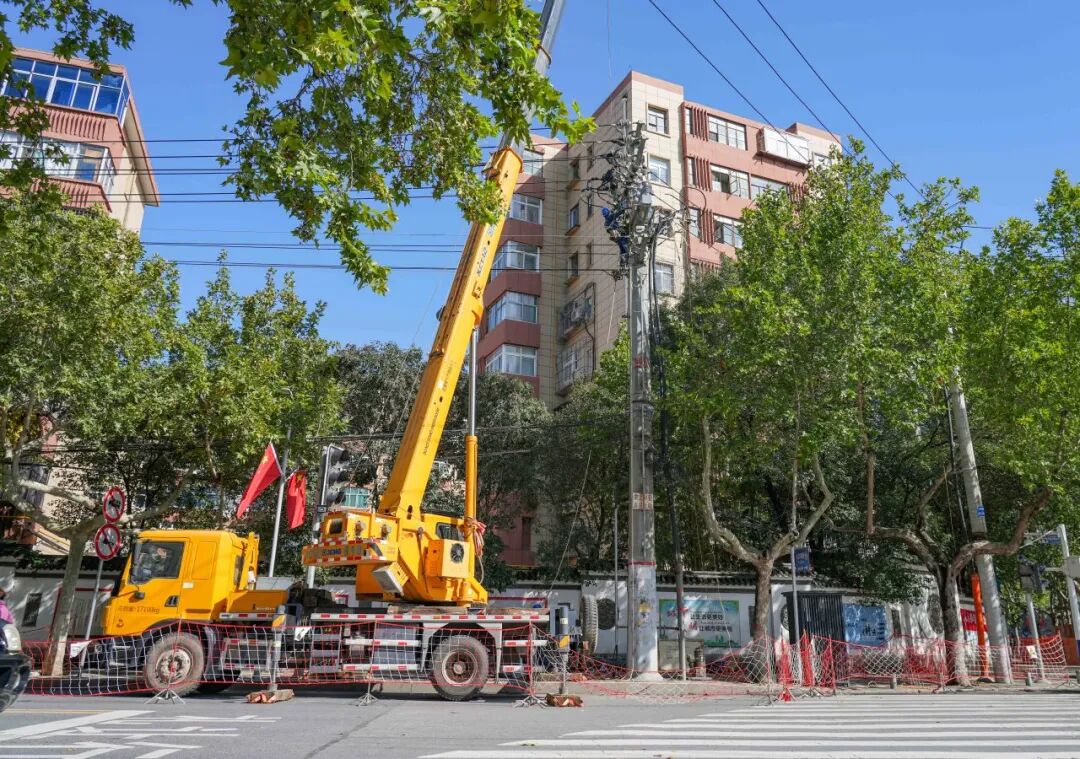

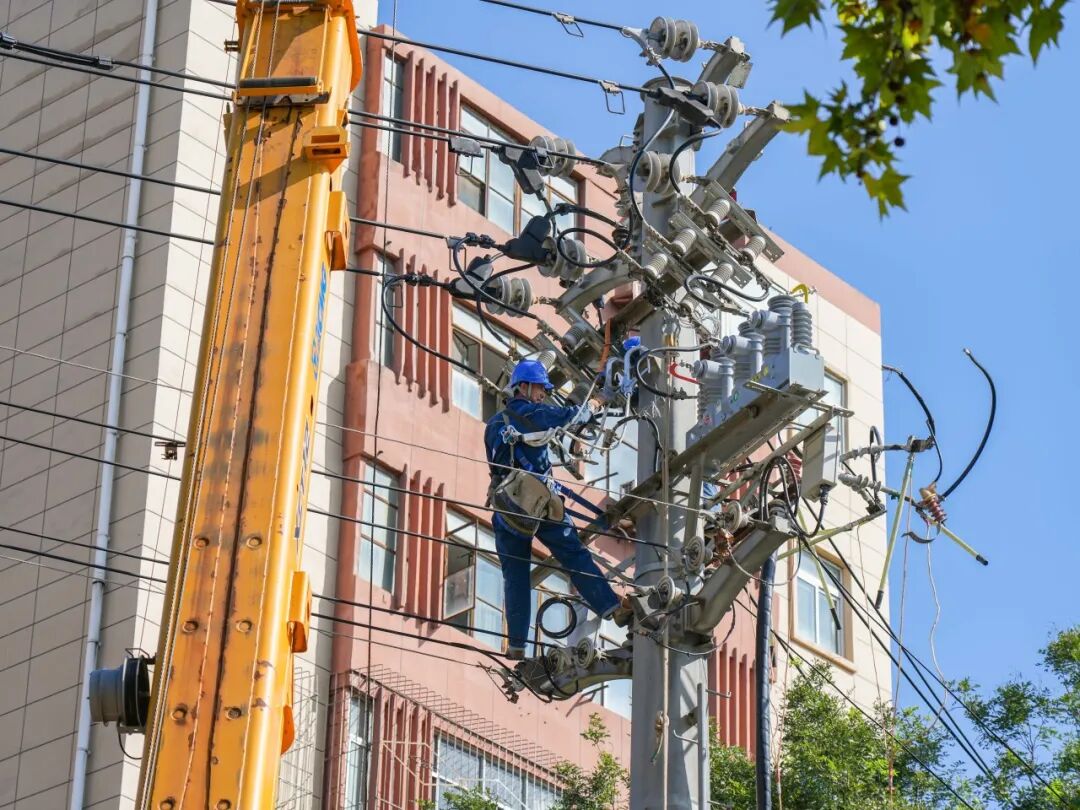

10月15日,在宝鸡市城区10千伏新建路I线、II线智能化改造工程现场,高空作业人员正在拆除锈蚀的旧刀闸和开关,地面作业人员默契配合同步开展导线展放作业,这是国网宝鸡供电公司各县区热火朝天开展配网秋检的一个缩影。
今年国网宝鸡供电公司共有537项配网秋检计划,重点攻克迎峰度夏期间重过载、低电压等突出问题,目前,253项配网工程已顺利完成。
此次改造主要工作内容是更换在1号杆同杆架设I线、II线路的智能开关、隔离刀闸、避雷器等设备,并对1-2号杆部分区段已出现断股迹象的导线进行整体更换,从根本上解决线路设备运行超15年所导致的智能化程度低、动作灵敏性差等问题。
为确保工程顺利实施,两家单位提前谋划、周密部署,组建专项工作小组,多次进行现场勘察,将前期准备工作做细做实。当日8时30分,随着开工指令下达,施工全面展开。整个过程,安全监护人员实时监督,全力保障作业安全。
“此次更换的设备线夹采用防腐蚀合金材质,配合硅橡胶绝缘引线,能耐受-30℃至70℃的极端温差。2台核心设备带双向计量和接地电阻跳闸功能,可实现“三遥”功能的TAS开关。”现场负责人介绍道。
在1号杆设备更换同步推进时,现场另一组施工人员在10千伏新建路I线、II线1-2号杆开展导线更换工作。“我们采用分段张力放线法,先在杆上安装放线滑轮,再通过张力设备缓缓牵引新导线,避免导线在牵引过程中磨损。导线牵引到位后,还细致调整弧垂,保障线路安全运行。”现场负责人说道。
17时,所有施工任务圆满完成。工作人员随即开展设备验收,仔细检查安装工艺与接点螺栓,全力保障线路零缺陷运行。此次改造共更换了2台新型智能开关、2组隔离刀闸、2组避雷器以及300米导线、金具附件等设备。改造后,快速复电时间、故障研判能力和实时掌握线路运行参数能力显著提升。
今年秋检,国网宝鸡供电公司秉持“先算后干”“先转供、后检修”的原则,科学有序推进检修工作。共制定537项配网计划,其中停电检修计划213项,带电作业计划324项,重点攻克迎峰度夏期间重过载、低电压及春节低压下户线突出问题。目前,10千伏田胥I、II回线路送出工程、148千园线、161石羊庙线分网改造等253项工程已顺利完成。后续,国网宝鸡供电公司将进一步加快施工进度,全力推进296个台区低压下户线改造专项工作,彻底解决春节期间低压下户线突出问题,为电网平稳过冬奠定坚实基础。(通讯员 黄娜 刘祎)
