11月18日,110千伏蔡家坡变电站1号主变单元、110千伏Ⅰ母保护更换、检修改造工作顺利完成。这是今年110千伏蔡家坡变电站综合检修的其中一项重要任务。该站改造工程预计于2026年1月初完工,后续将为该地区电网稳定运行和地区经济社会发展提供更坚强的电力保障。

110千伏蔡家坡变电站属于老旧变电站,迎峰度冬期间,用户取暖用电将导致用电负荷不断攀升,供电压力较大。今年9月1日起,国网宝鸡供电公司对110千伏蔡家坡变电站开展全站综自改造,同时,一次专业同步对该站开展检修消缺工作。

本次综自改造工程一次方面涉及开关机构大修、刀闸更换、标准化治理等内容;二次方面涉及更换继电保护及安全自动装置、更换改造站用交直流系统、改造调度自动化系统等内容。整体来看,作业战线长、改造点位多、施工难度大,对统筹协调和人员分配提出了较高要求。早在工程开始前,运检部就组织多专业协同勘察,明确施工内容与关键节点,科学编制工程时序计划。针对变电站综自改造涉及的回路繁多,设备间连接线缆冗杂,与运行设备间安全措施落实难度大等综自改造难题,项目管理部门以现场实际情况为依托,编制专项改造方案,逐项审核安全措施,整体把控作业方案。

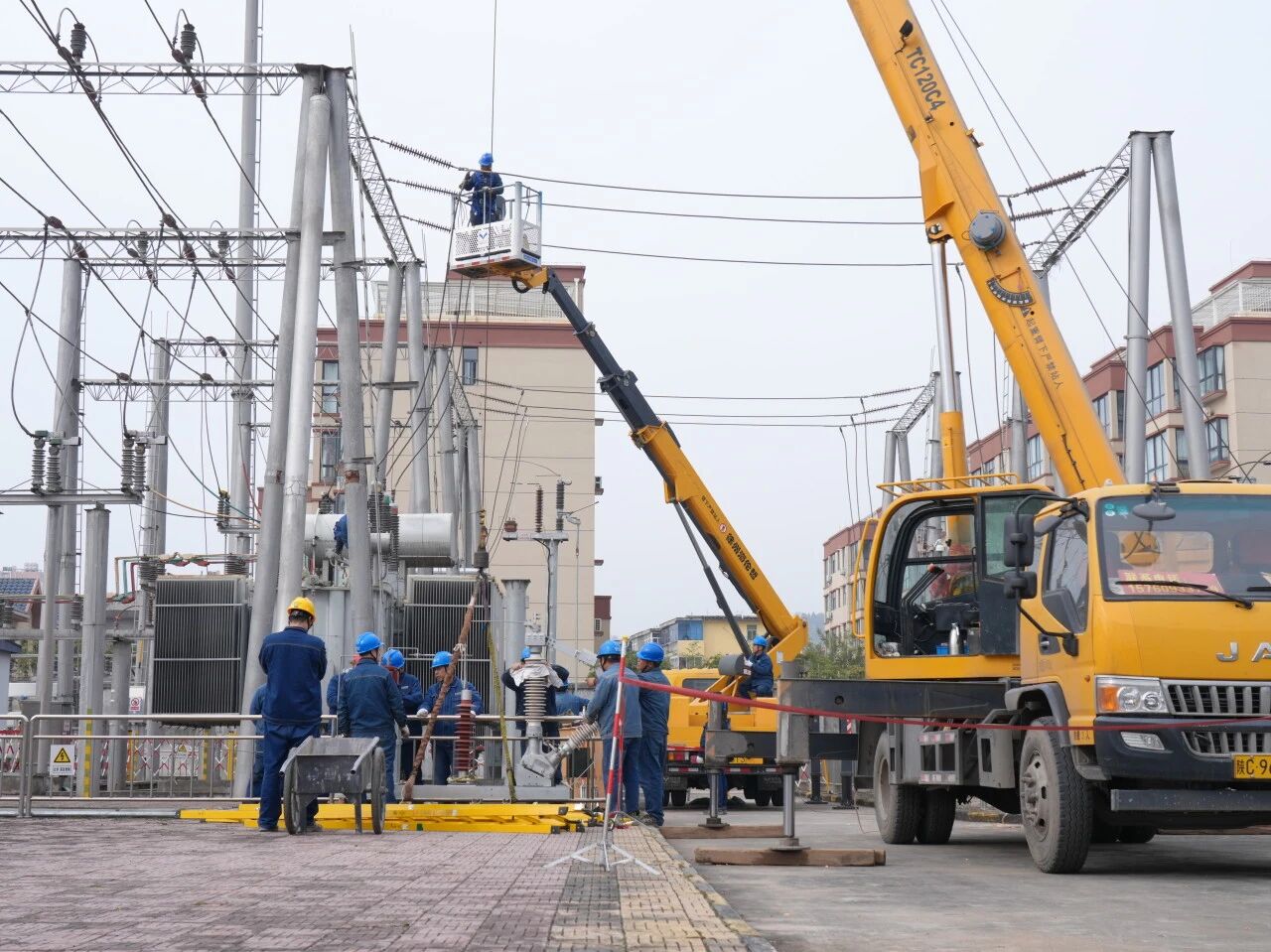

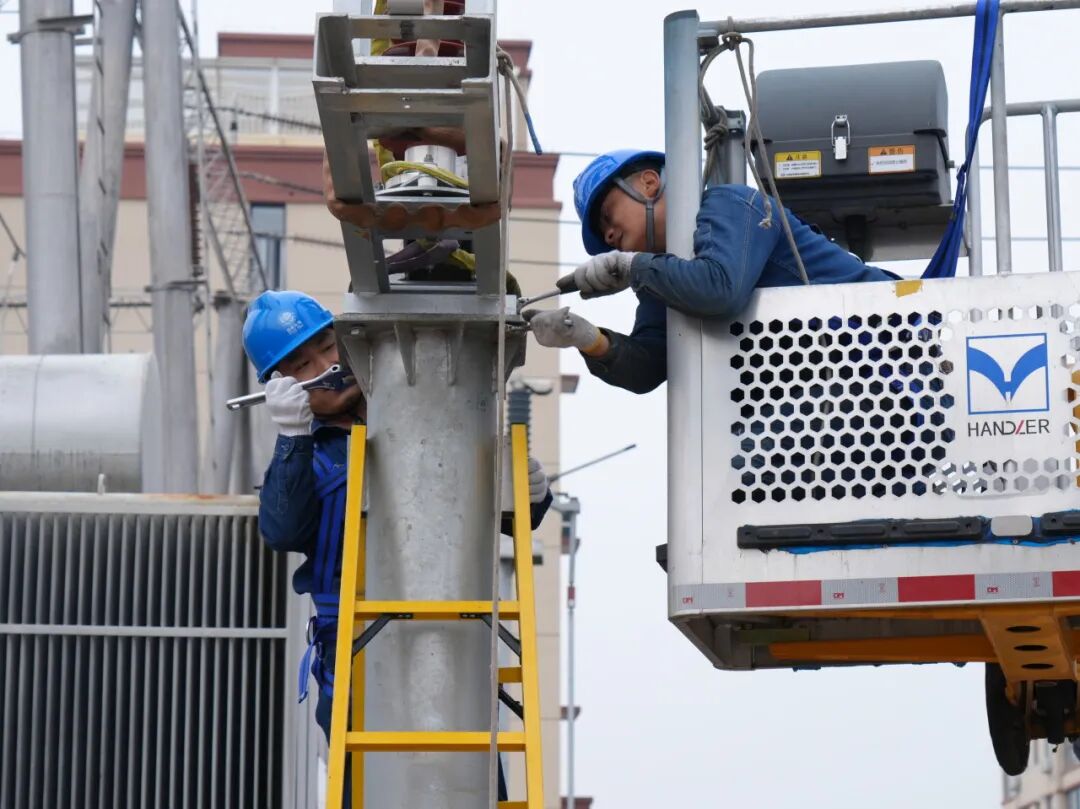

在一次设备区作业现场,变电检修中心作业人员分组开展作业。高空作业人员乘斗臂车对主变一次接点铜铝对接线夹、中性点隔离开关及隔离开关导电组件更换;电气试验人员手持绝缘杆进行开关的机械特性试验、回路电阻测试及绝缘测试;地面作业人员则是对站内断路器二次元件进行更换,各组成员井然有序、各司其职,高效完成各项检修消缺工作。

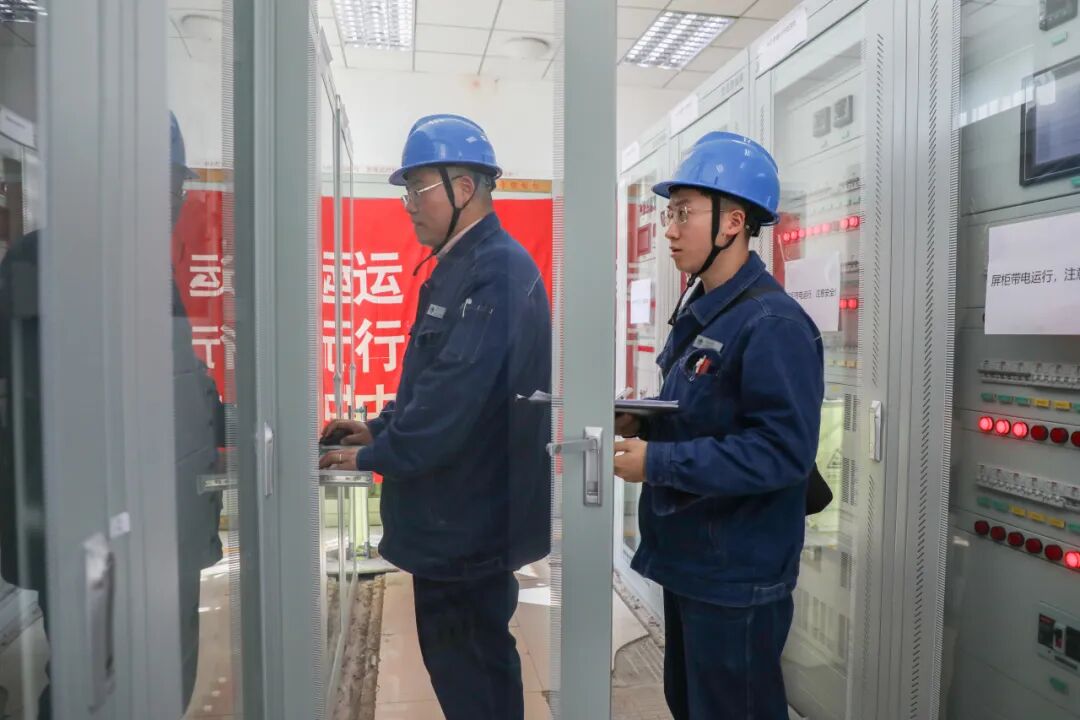

与此同时,二次检修作业人员正全神贯注地进行调试验收工作,他们时而拿着图纸仔细核对二次接线是否正确,时而敲击着继电保护测试仪,确保新接入设备系统安全可靠。(通讯员 李佳璇)
