本报讯(通讯员 罗成)11月28日13时08分,随着主变压器5次冲击试验顺利完成,仅用时8个月建设的国网咸阳供电公司长武(昭仁)330千伏输变电工程正式竣工投产,标志着咸阳北部电网升级迈出关键一步。

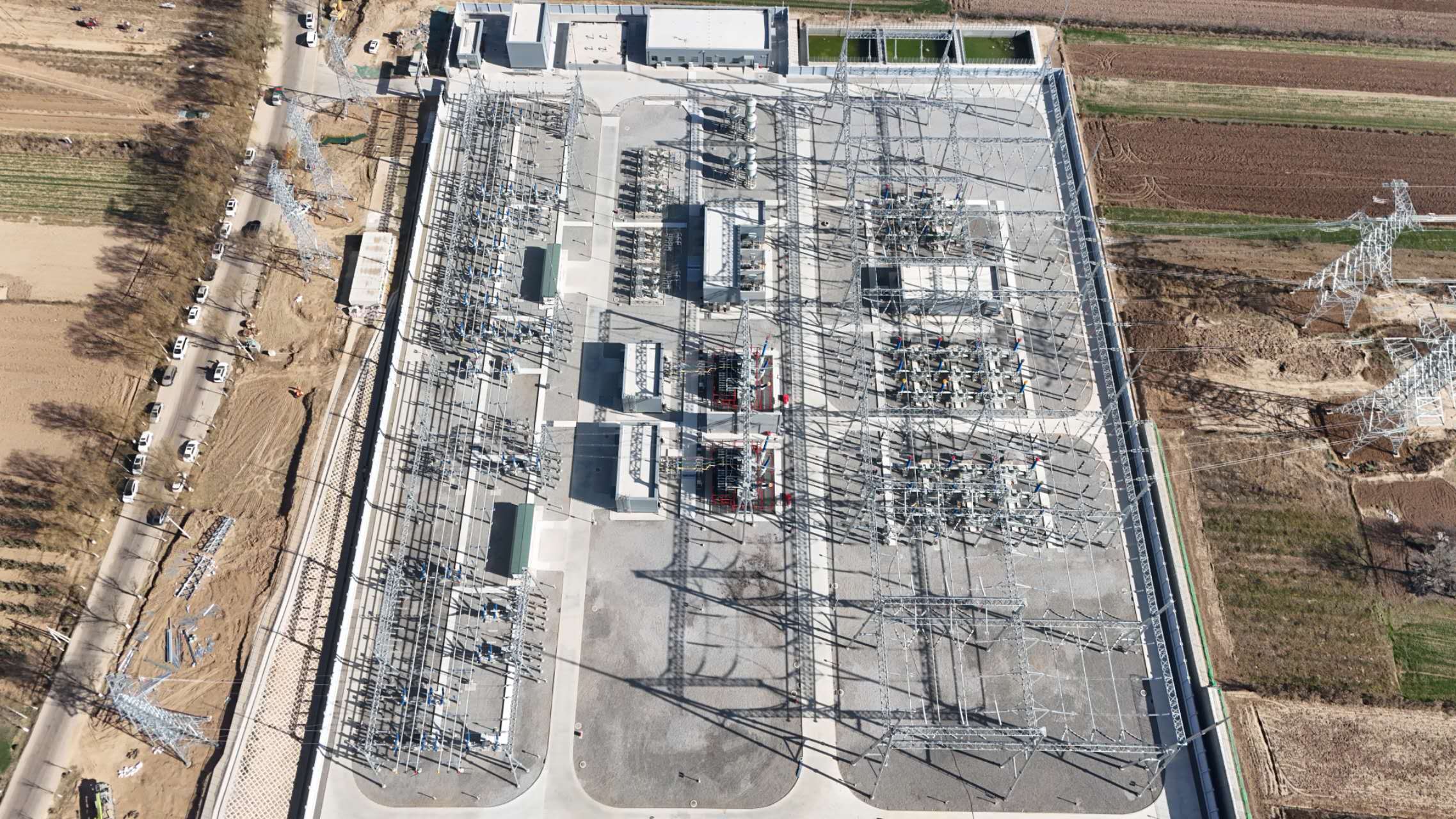

长武(昭仁)330千伏变电站占地面积41亩,本期建设规模为新上2台360兆伏安主变压器,330千伏出线3回,新建铁塔114基、线路总长81.5公里,110千伏出线12回。此前,咸阳市北部地区仅依靠330千伏王塬变电站供电,难以充分满足区域内23座大型煤矿企业对供电可靠性的需求。该工程投运后,将大幅优化咸阳北部电网结构,显著提升区域供电能力与供电可靠性,为彬长旬地区能源化工、制造业高质量发展及乡村振兴战略实施提供稳定电力保障,为区域经济社会发展注入强劲动能。

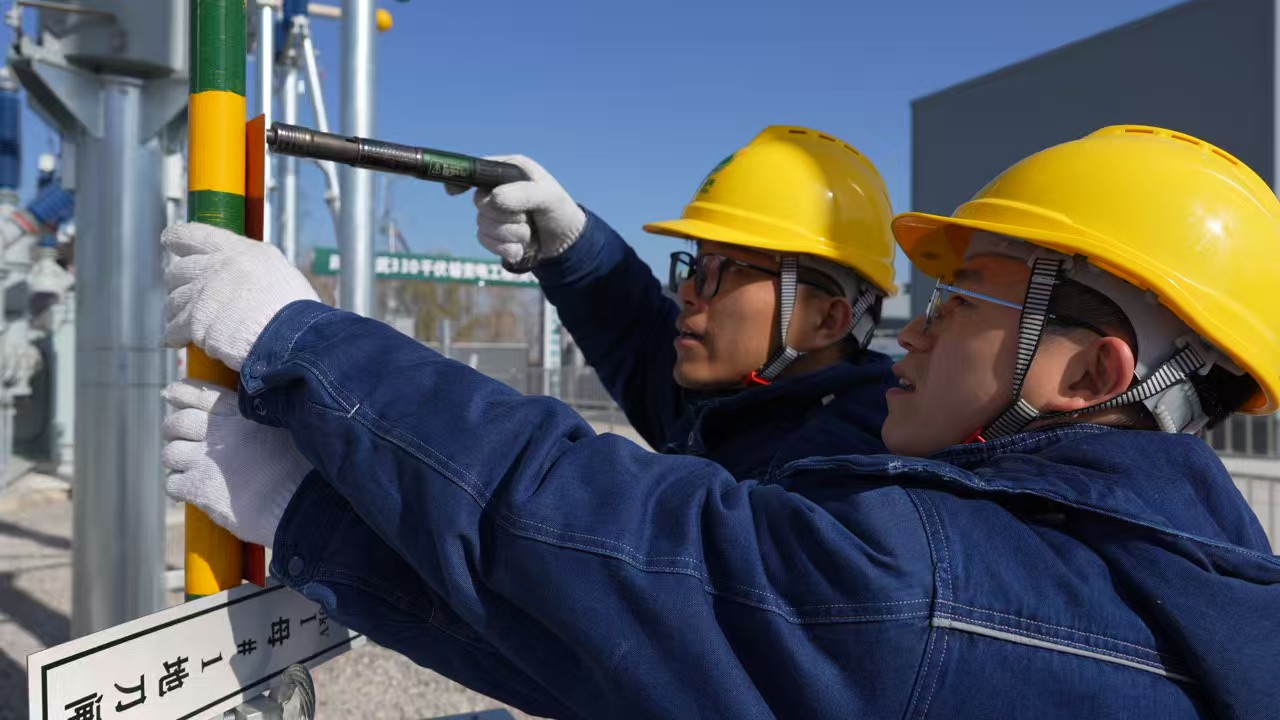

工程建设期间,遭遇1961年以来“63年不遇”的连续阴雨天气,给户外施工带来极大挑战。面对极端天气影响,国网咸阳供电公司集思广益破解难题,按照“雨大停工不冒险、雨停就干不耽搁”的决策部署,密切关注天气预报动态,科学调配人力、设备资源,抓住降雨间歇期争分夺秒推进施工。为压降电网风险、保障施工进度,自9月起工程启动为期42天的集中攻坚,涉及带电作业、高速公路交叉跨越等13项59处二级风险作业。该公司采用安全管控专班驻点机制,每日召开工作碰头会协调解决堵点难点,严格把控工程安全、质量和进度,通过“一停多跨、同步作战”的施工模式,最大限度减少停电时间,保障电网正常运行,为工程如期投运奠定坚实基础。

为实现年底投产的攻坚目标,国网咸阳供电公司打破传统施工模式,创新采用“土建与电气交叉协同”作业模式,实现工序无缝衔接与资源优化配置,推动工程建设“加速跑”。针对传统变电站“先土建、后电气”施工周期长的制约,该公司反复研判与精密策划,决定集中优势资源,推行“分区分块交付、流水线式施工”方案,即“完成一个区域、交付一个区域、安装一个区域、调试一个区域”,确保各环节高效衔接。工程土建部分于3月进场施工,7月实现分步交安;电气设备于8月全面进场,11月即完成全站设备安装、试验、调试及验收工作,较原计划18个月的里程碑工期,提前10个月竣工投产,创造了同类输变电工程建设的“咸阳速度”。各参建单位与专业部门充分发扬“陕电铁军” 精神,在验收投运最后阶段,关键岗位全员坚守、难点任务合力攻坚,连续奋战29小时,顺利完成全站启动投运工作。
回望建设历程,虽历经崎岖坎坷,但全体参建人员步履坚定、奋勇争先;展望未来发展,前路光明璀璨,全体咸电人信心满怀、砥砺前行。这支敢打硬仗、能打胜仗的咸阳基建铁军,将继续在礼泉、淳化330千伏等后续输变电工程建设中,乘风破浪、勇毅前行,为区域电网升级与经济社会高质量发展书写更加辉煌的篇章!



扫一扫分享本页
