返回首页 回到顶部

西十高铁陕西段接触网第二轮平推检查收官

​安康供电段精检细修筑牢通车安全防线

2026-02-11 15:03:57 来源:西北在线

春运启幕以来,在建西十高铁陕西段建设迎来关键节点,2月2日起进入接触网第二轮设备静态平推检查验收最后阶段。中国铁路西安局集团有限公司统筹部署,安康供电段闻令而动、精锐出击,高质量完成西安东至漫川关正线指定区段接触网平推检查验收工作,为西十高铁冲刺热滑试验、实现顺利通车筑牢设备安全根基。


西十高铁北起西安东站,南至湖北十堰漫川关站,正线全长255.7公里,其中陕西段约169.4公里,是陕西“米”字形高铁网的重要组成部分,更是陕鄂联通、陕西对接华中地区的交通大动脉,其建设进度备受关注。春运期间,铁路部门结合春运安全保障、客流返乡及新线设备集中检修实际,组建4个平推检查组,全面开展西十高铁新线检调验收,加速推进高铁网建设进程。

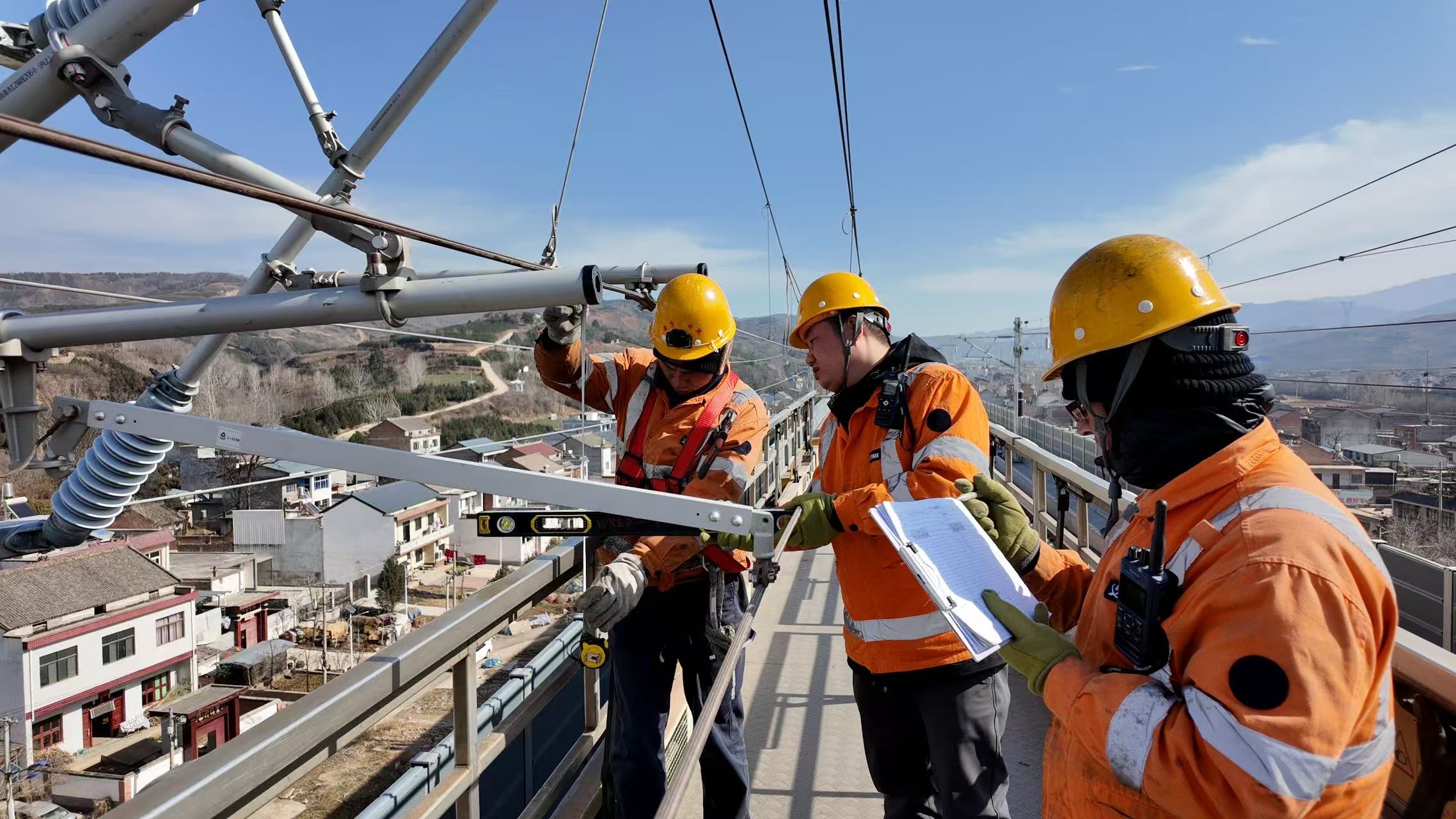

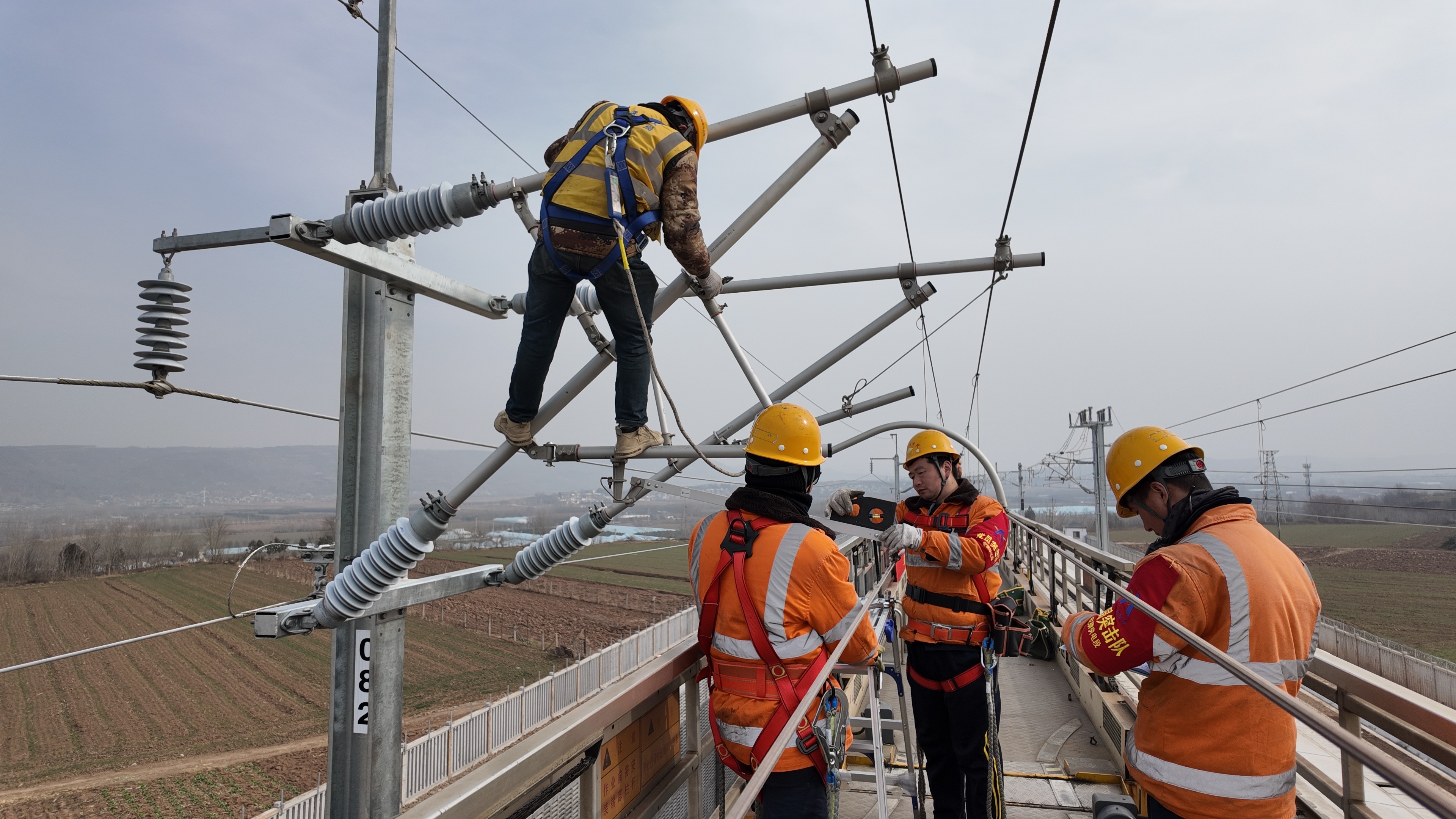

此次平推检查,安康供电段承担西安东至蓝天至商洛西区段90个锚段接触网设备的检查验收任务。该段迅速组建专业攻坚队伍,抽调维修二车间50余名技术骨干,调配“JJC检修车列+接触网作业车”专业设备,以保障接触网电气性能、满足热滑试验条件为核心目标,创新采用机械作业与人工排查协同的立体化检查模式,对接触网主导电回路、支撑及悬挂装置、电气绝缘安全距离等关键环节开展毫米级全覆盖检查,确保设备隐患无死角、无遗漏。

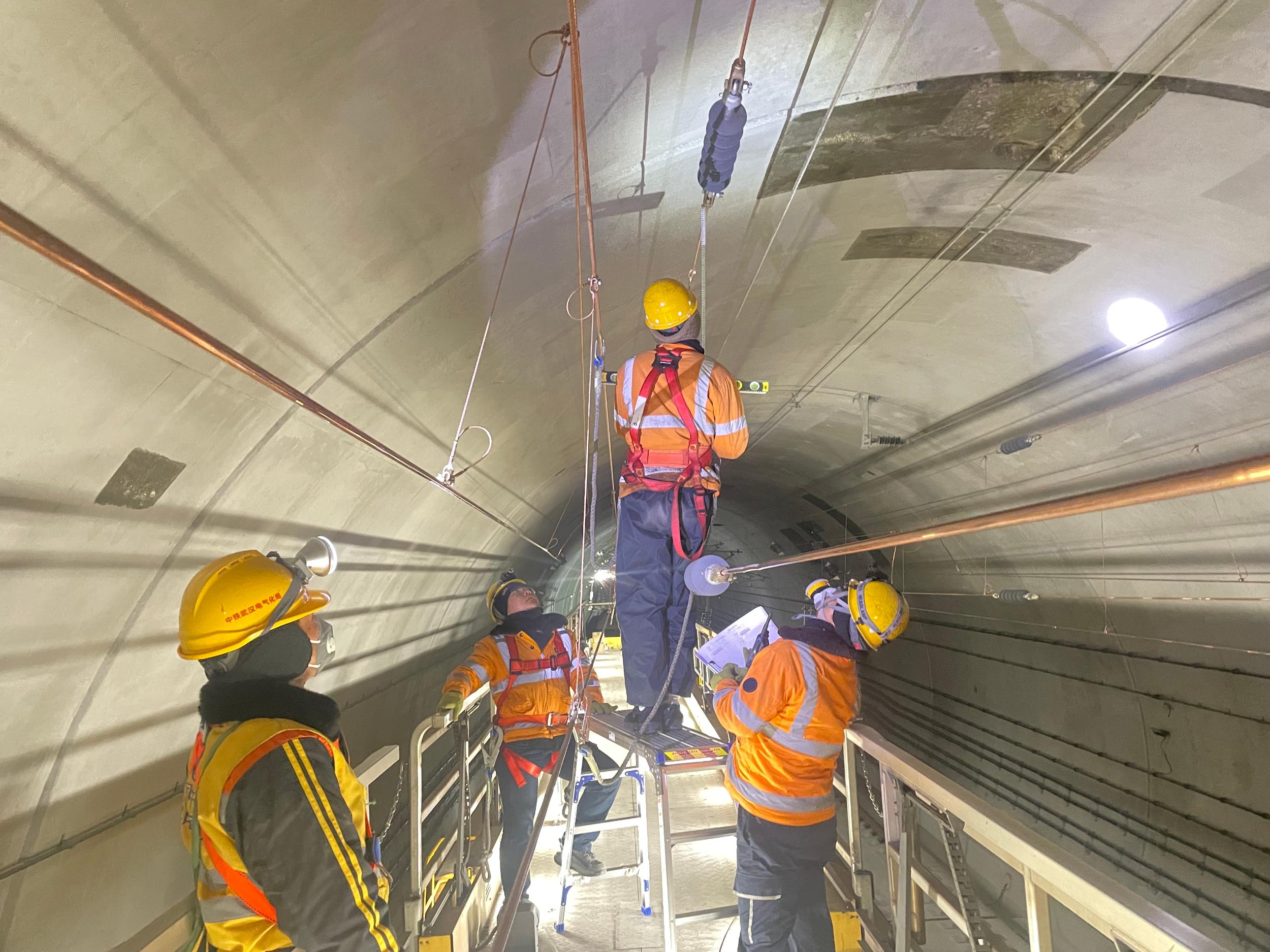

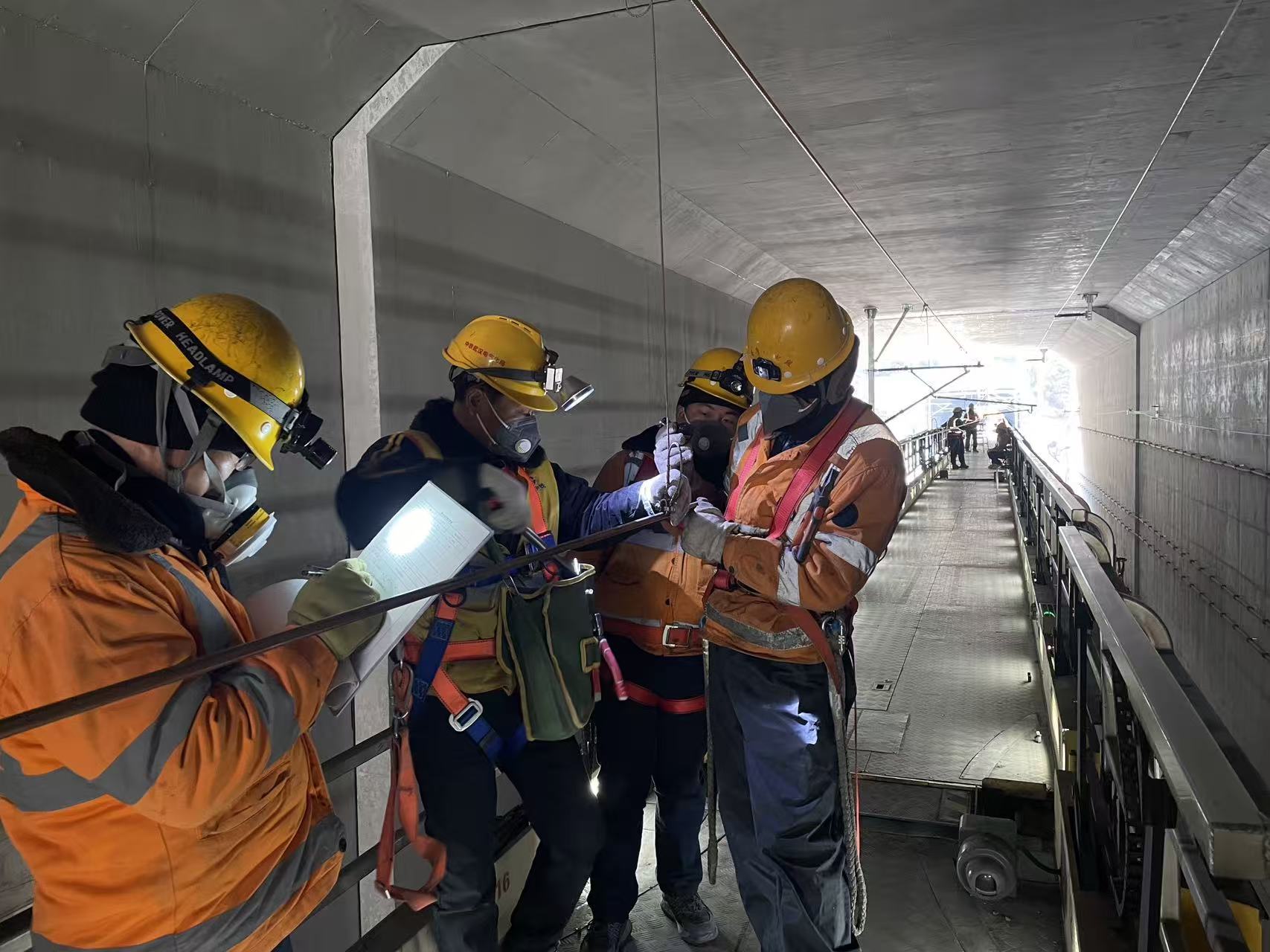

针对西十高铁线路桥隧占比高、坡道大、作业环境复杂等难点,安康供电段把作业安全摆在首位,提前开展现场风险踏勘与模拟演练,精准识别检调作业安全风险点,建立“动态安全风险库”,逐项制定防控措施,明确责任人和销号时限;严格执行接触网专业“一日一次”作业标准,以标准化流程规范现场作业,守住安全生产底线,确保全程作业零事故。

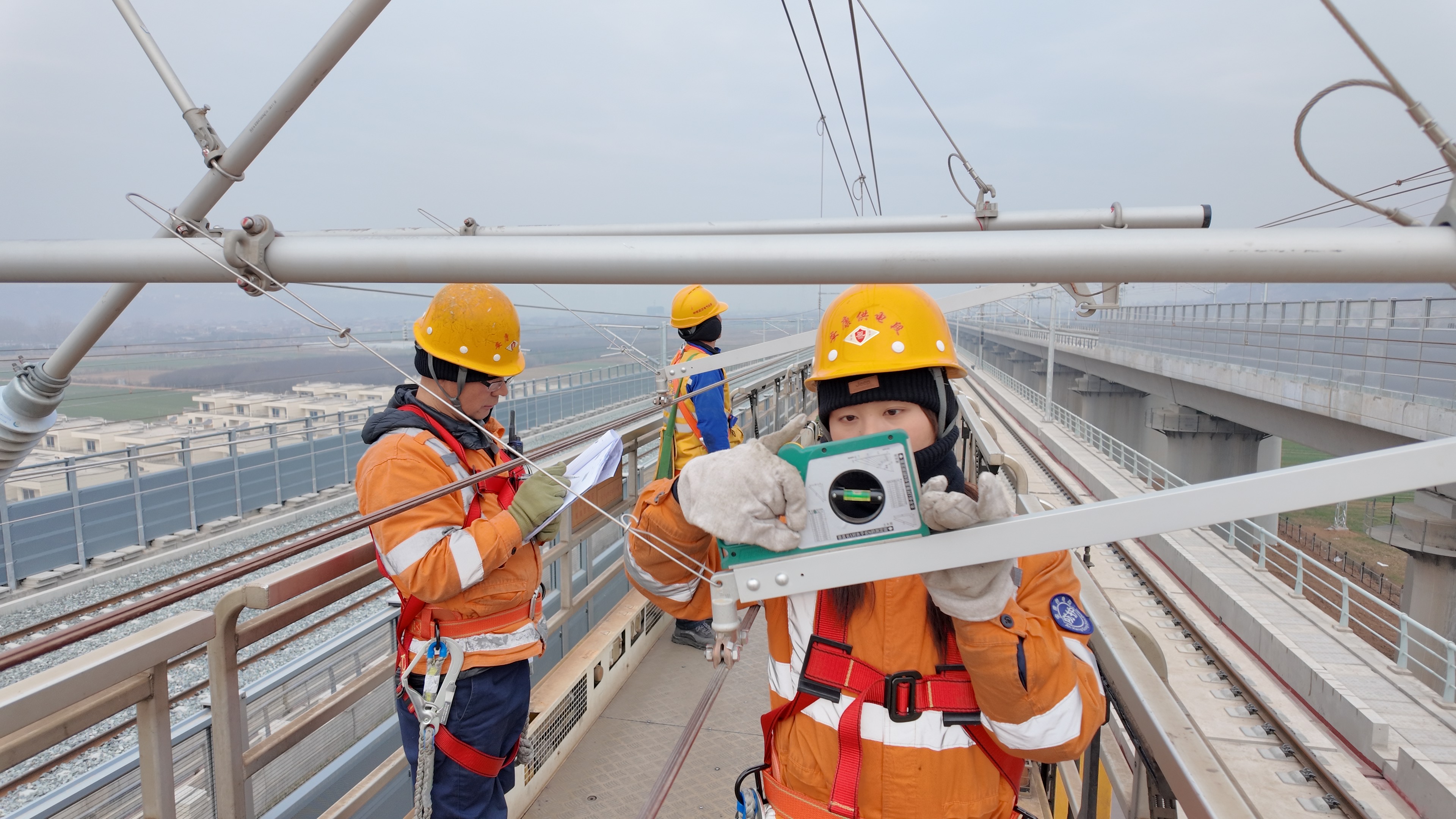

历经12天连续奋战,安康供电段圆满完成本次平推检查验收工作,累计验收接触网设备103.46条公里,检查支柱1720根、吊弦10926条、中心锚结88处、弹性吊索1195条。对检查发现的503处设备缺陷,该段坚持分类处置、闭环管理,采取现场立行立改与集中整治相结合的方式,全部完成整改销号,为西十高铁进入最后热滑阶段提供了坚实的设备保障。


目前,西十高铁第二阶段平推验收工作已全面收官,全线建设进入通车前最后的冲刺阶段。作为陕鄂两地互联互通的重要交通工程,西十高铁建成通车后,将大幅缩短陕鄂两地时空距离,进一步完善区域高速铁路网络,为陕西地方经济高质量发展注入强劲交通动能,更好地满足群众便捷出行需求。(通讯员 韩文涛 王联锐

责任编辑:郑艳妮
扫一扫分享本页
