跨越连霍高速 宝鸡南部电网工程加速推进

2026-09-15 10:14:57 来源:西北在线

9月13日,随着G30连霍高速上空最后一道防护网承托绳安全拆除,马营—蟠龙Ⅰ回π接入宝鸡南变330千伏线路工程GC2#—GC3#跨越G30连霍高速导地线架设施工作业顺利完成,为工程全线推进打下基础。


马营—蟠龙Ⅰ回π接入宝鸡南变线路工程是宝鸡南部电网优化工程的重要组成部分,该线路自330千伏马蟠Ⅰ线41号塔起,止于宝鸡南330千伏变电站,新建铁塔8基,线路全长约2.8公里,全线双回路架设,沿线丘陵、山地各占一半。

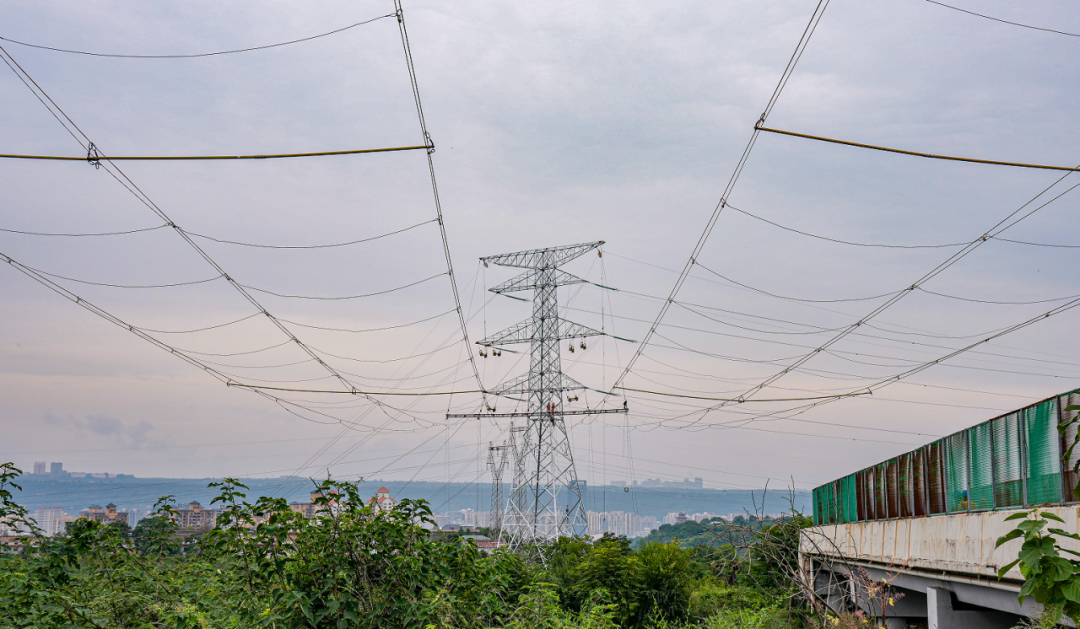

本次实施跨越的档距达546米,下方车流不息,是全线安全风险最高、施工难度最大的作业点。如何既保证高速正常通行,又确保导线安全展放?国网宝鸡供电公司项目部多次组织现场勘查:档距过大,全档封网难度高、投入大;高速两侧树木较多,不便搭设钢管架体;而高速围栏朝GC2#侧50米处地势平坦,具备搭设条件。最终采用半档封网跨越方案——在高速上空架设绝缘保护网,封网底面距路面始终保持在8米以上,既满足大型车辆通行净空要求,又为导线展放撑起一道“安全屏障”。

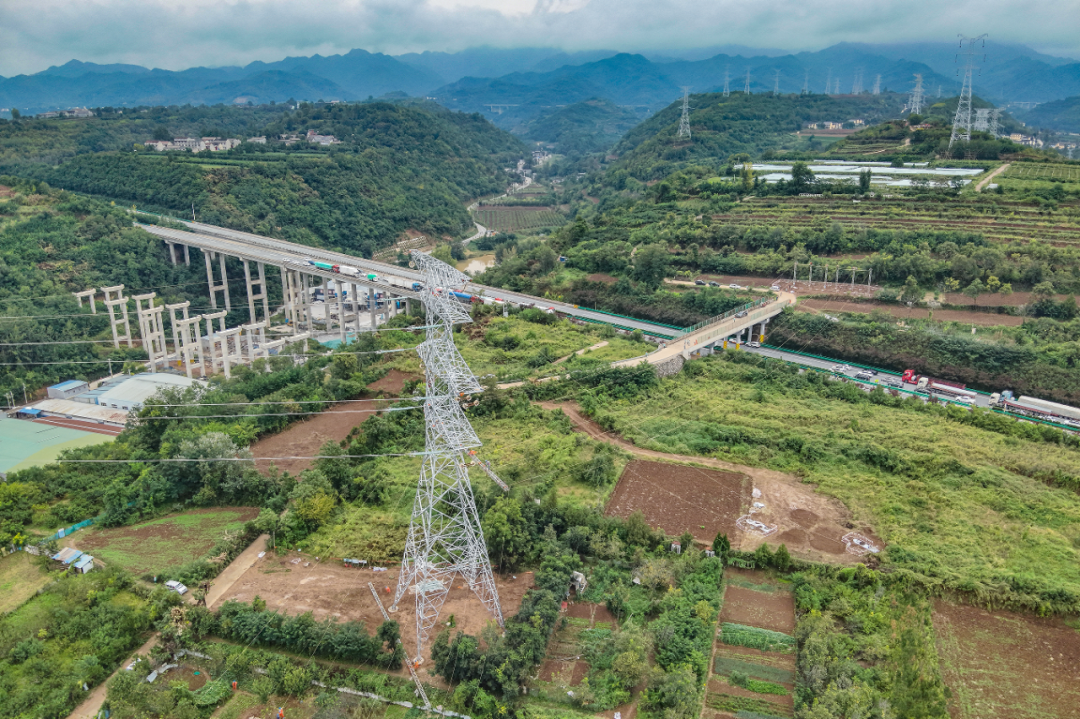

与常规跨越施工不同,本次跨越点高速公路上方恰有一座桥。作业人员充分利用这一有利条件,提前将牵引绳长度计算并安放到位,作业时钢架体先锚固,铁塔侧向上牵引,一次提升到位,省去了以往依靠无人机展放牵引绳和人员上高速路面的环节,既降低了作业风险,又显著提升作业效率。

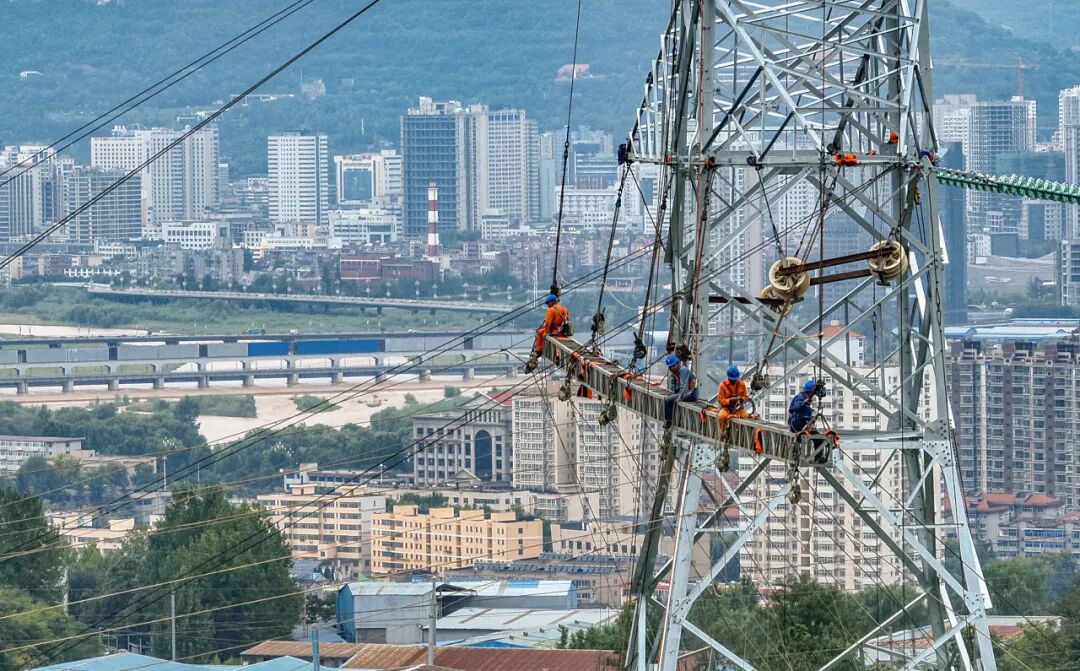

施工当日,施工现场各岗位分工明确、紧密联动。高空人员完成滑车悬挂、隔档绳及绝缘撑杆安装;地面班组有序完成牵张场布置、地锚埋设、钢架体组立及网绳锚固;监护人员分布在高速两侧铁塔、牵张力场、高速路面监护点位,对讲机保持全时段通信畅通。


据了解,330千伏马蟠Ⅰ回π接工程将于9月底投运,建成投运后,将进一步优化宝鸡南部电网330千伏网架结构,增强区域供电保障能力,为地方经济社会发展提供更加可靠的电力支撑。(李佳璇 朱浩男)
